В г. Уральск, в микрорайоне Акжайык и п. Зачаганск, ведётся строительство пяти многоквартирных жилых домов общей вместимостью 788 квартир (Дом №1 – 244 квартиры, Дом №4 – 216 квартир, Дом пятно №42 – 208 квартир, Дом №5 – 80 квартир, Дом №6 – 40 квартир). Одновременно реализуются проекты по восьми объектам инженерно-коммуникационной инфраструктуры, что позволит комплексно развивать данные территории и обеспечивать жителей современным и комфортным жильём.

По многоквартирным жилым домам

Дом №1, мкр. 12 квартал 2, ПДП «Акжайык»
Подрядчик – ТОО «А-КурманҚұрылысГрупп».
Дом рассчитан на 244 квартиры. Договорная стоимость объекта составляет 5 572 493 тыс. тенге. На период 2021–2024 годов освоено 5 135 687,5 тыс. тенге, неосвоенная сумма — 436 805,5 тыс. тенге. Текущая готовность объекта составляет 90%. Ведутся внутренние отделочные и фасадные работы. Завершение планируется в октябре 2025 года.

Дом №4, мкр. 12 квартал 2, ПДП «Акжайык»
Подрядчик – ТОО «А-КурманҚұрылысГрупп».
Договорная стоимость – 4 501 701 тыс. тенге. На 2025 год выделено 436 805 тыс. тенге, освоено 153 041,5 тыс. тенге, неосвоено – 283 763,5 тыс. тенге.
Готовность объекта – 30%. Выполняются работы по возведению стен и прокладке инженерных сетей. Завершение строительства ожидается в сентябре 2026 года.

Дом, пятно №42, г. Уральск
Подрядчик – ТОО «Оңдасын Строй».
Дом рассчитан на 208 квартир. Договорная стоимость – 4 501 701 тыс. тенге. На 2025 год выделено 1 136 935 тыс. тенге, освоено 739 999,3 тыс. тенге, неосвоено – 393 304,8 тыс. тенге.
Готовность объекта – 85%. На данный момент выполняются внутренние отделочные и фасадные работы, монтаж окон и инженерных сетей. Завершение строительства планируется в октябре 2025 года.

Дома №5 и №6, мкр. 4 квартал 1,2, ПДП «Акжайык» (без инженерных сетей и благоустройства)
Подрядчик – ТОО «Болашақ-Т».
Дом №5: выделено на 2025 год – 1 662 345 тыс. тенге.
Дом №6: выделено на 2025 год – 849 270 тыс. тенге.
Текущая ситуация – подрядчик определён, ведутся земляные работы.

По инженерно-коммуникационным объектам (ИКИ)

  1. Внутриквартальные проезды, микрорайон «Акжайык», 1 очередь
    Подрядчик – ТОО «КазКомСервис».
    Договорная стоимость – 8 075 955 тыс. тенге. На 2025 год выделено 4 151 623 тыс. тенге. Освоение пока не начато.
    Готовность – 80%. Ведутся подготовительные работы к укладке асфальта на ул. №10 и съездах к парковкам, установка бордюров и дорожных знаков. Срок завершения – декабрь 2025 года.
  2. Внутриквартальные проезды, микрорайон «Акжайык», 2 очередь
    Подрядчик – АО «Уральскводстрой».
    Договорная стоимость – 8 075 955 тыс. тенге. На 2025 год выделено 1 705 997 тыс. тенге, освоено 785 489,3 тыс. тенге, неосвоено – 920 507,7 тыс. тенге.
    Готовность – 70%. Выполняются работы по укладке дорожного полотна и установке бордюров на улицах №15, №11/2, №9, №10, №21 и №20. Срок завершения – апрель 2026 года.
  3. Внутриплощадочные сети и благоустройство, квартал 1
    Подрядчик – ТОО «НКО».
    Договорная стоимость – 812 997 тыс. тенге. На 2025 год выделено 403 218 тыс. тенге, освоено 121 559,8 тыс. тенге, неосвоено – 257 526,2 тыс. тенге.
    Готовность – 55%. Выполняются работы по установке бордюров у домов №3 и №4, подготовка основания под асфальтирование. Срок завершения – сентябрь 2025 года.
  4. Внутриплощадочные сети и благоустройство, квартал 2
    Подрядчик – ТОО «НКО».
    Договорная стоимость – 879 244 тыс. тенге. На 2025 год выделено 212 413 тыс. тенге, освоено 80 303,2 тыс. тенге, неосвоено – 131 829,8 тыс. тенге.
    Готовность – 85%. Выполняется укладка асфальта (второй этап выполнен на 50%), ведутся подготовительные работы к озеленению. Срок завершения – октябрь 2025 года.
  5. Повысительная насосная станция с резервуарами, мкр. Акжайык
    Подрядчик – АО «Уральскводстрой».
    Договорная стоимость – 2 779 516 тыс. тенге. На 2025 год выделено 1 000 000 тыс. тенге, освоено 509 375,2 тыс. тенге, неосвоено – 490 624,8 тыс. тенге.
    Готовность – 70%. Выполняются сварочные работы на трубопроводе, прокол методом ГНБ по трассе Уральск–Саратов, отделочные и изоляционные работы в резервуарах. Завершение планируется в январе 2026 года.
  6. Строительство инженерно-коммуникационных сетей и благоустройства жилого дома, пятно №42, п. Зачаганск.

Подрядчик: ТОО «ПМК-117»

Договорная стоимость: 246 774 тыс. тенге

Выделено на 2025 год: 61 287 тыс. тенге

Освоено: 62 989 тыс. тенге

Текущая готовность: 70%. Ведутся работы по прокладке инженерных сетей к многоквартирному жилому дому. Выполняется врезка водопровода от жилого дома до существующего водопровода, идёт подготовка канализационной трубы к врезке.

  1. Инженерные сети и благоустройство пятен №53, 54, 55.
    Подрядчик – ТОО «ПМК-117».
    Договорная стоимость – 231 349 тыс. тенге. На 2025 год выделено 11 568 тыс. тенге. Освоение пока не начато.
    Готовность – 95%. Выполняется установка малых архитектурных форм на территории пятна №54. Срок завершения – сентябрь 2025 года.
  2. 8. Инженерные сети и благоустройство пятен №28, 15, 29, п. Зачаганск
    Подрядчик – ТОО «Ремстрой».
    Договорная стоимость – 339 346 тыс. тенге. На 2025 год выделено 16 967 тыс. тенге. Освоение не начато.
    Готовность – 95%. Выполняются работы по уборке территории и установке арычной системы.
Документы
Решение
20 января 2023
Государственное учреждение "Отдел строительства города Уральск"
РЕШЕНИЕ конкурсной комиссии аппарата акима города Уральска
График
18 января 2023
Государственное учреждение "Отдел строительства города Уральск"
ГРАФИК проведения собеседования и эссе
Решение
18 января 2023
Государственное учреждение "Отдел строительства города Уральск"
РЕШЕНИЕ о допуске участников конкурса к собеседованию
Новости
Полезные материалы
Строительство
Медиагалерея
1

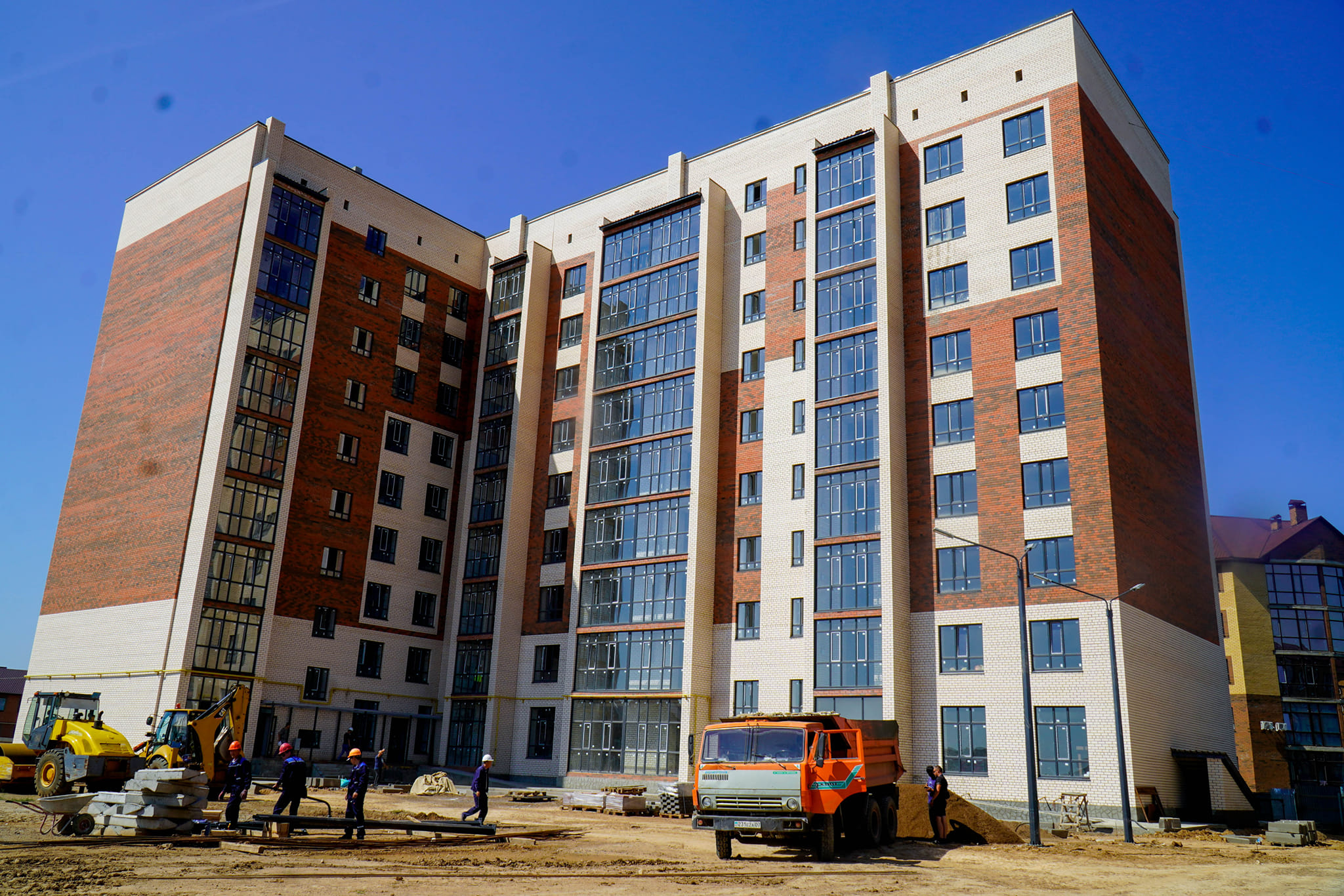

Сегодня аким города Миржан Сатканов посетил строящийся микрорайон Акжаик и посетил объекты строительства
1
На сегодняшний день по государственной программе «Нұрлы жер» отделом строительства в городе Уральск возводятся 10 многоквартирных жилых домов с количеством квартир 1248 штук общей площадью - 84 834,54 кв/м. Данные многоквартирные жилые дома предназначены для вкладчиков АО «Отбасы Банк».
События
Реализуемые проекты
Услуги
Организации
Часто задаваемые вопросы
Кто ремонтирует неисправности некачественно построенных домов?

Ремонт производится подрядчиком в зависимости от гарантийного срока.


Новые дома, постороенные по заказу после завершения строительства заказчик передает объект на баланс в компетентное государственное учрежение на основании акта приемки. После передачи на баланс подрядчики обязуются произвести ремонт до истечения гарантийного срока. В случае, если подрядная организация, осуществлявшая строительство жилого дома, допустила отступления от строительных норм, государственных стандартов либо проектно-сметной документации, и данные нарушения были выявлены после подписания акта приёмки, подрядчик обязан за свой счёт устранить выявленные дефекты в установленные сроки.


Ссылки на НПА:

Закон Республики Казахстан от 16 июля 2001 года № 242 об архитектурной, градостроительной и строительной деятельности в Республике Казахстан, ст. 69



Социальные медиа

Facebook
Instagram

Меню подвал

Экранный диктор
Термины и обозначения
Политика конфиденциальности
Правила размещения информации на интернет-портале открытых данных
Концепция развития искусственного интеллекта на 2024 – 2029 годы
Концепция цифровой трансформации
Жизненные ситуации
Служба центральных коммуникаций при Президенте РК
Сайт Премьер-Министра РК
Сайт Президента РК
