На ТЭЦ-3 Караганды начали подготовку к следующему отопительному сезону

На ТЭЦ-3 Караганды начали подготовку к следующему отопительному сезону

На Карагандинской ТЭЦ-3 стартовала ремонтная программа по подготовке к отопительному сезону 2023–2024 годов. Работы будут проводиться по утверждённому графику.

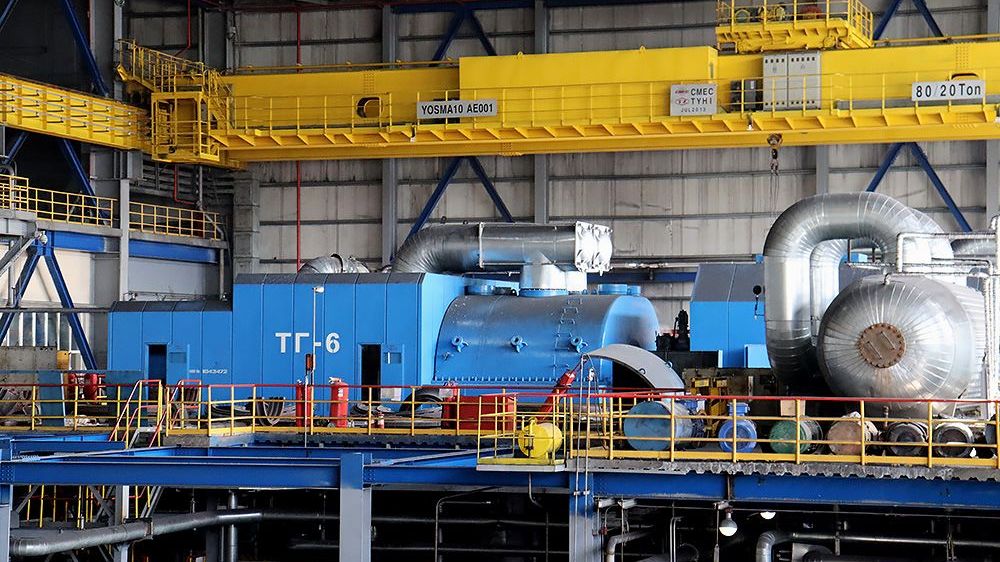

«В этом году капитальные ремонты проведут на двух котлах, одной турбине, а также запланирован расширенно-текущий ремонт турбоагрегата. На остальном оборудовании пройдут текущие ремонты. Сейчас энергетики ведут текущий ремонт котлоагрегата № 1 и турбины № 1, согласно объёмам, работы продлятся более 20 суток», – говорится в сообщении ТОО «Караганда Энергоцентр».

По информации компании, на котлоагрегате необходимо заменить поверхности нагрева, которые работают в наиболее высоких температурных условиях. Также будет производиться замена узлов оборудования, отслуживших свой парковый ресурс.

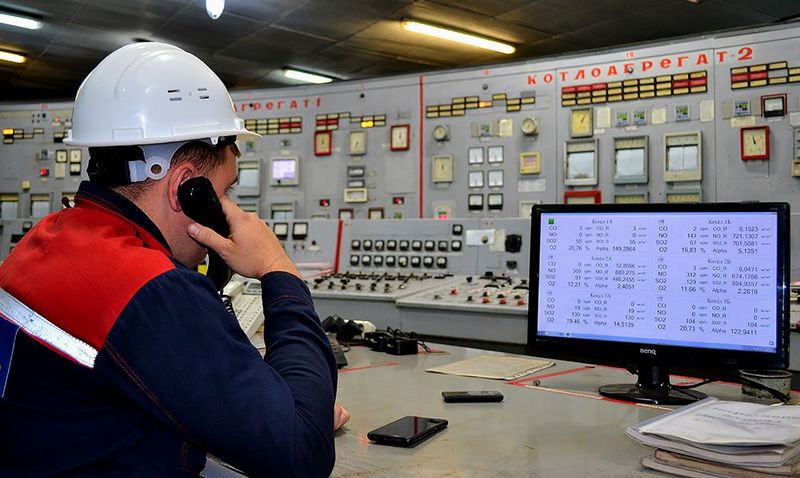

На турбине проводится диагностика состояния металла, чтобы выявить дефекты на ранней стадии.

Всего на Карагандинской ТЭЦ-3 работают 8 котлоагрегатов и 6 турбин.
