Комитет энергонадзора проинспектировал ход ремонтных работ в Павлодарской области

Комитет энергонадзора проинспектировал ход ремонтных работ в Павлодарской области

16 июня 2023 года состоялась рабочая поездка председателя Комитета атомного и энергетического надзора и контроля Министерства энергетики Республики Казахстан Сунгата Есимханова в Павлодарскую область по контролю за ходом подготовки к отопительному сезону 2023-2024 гг.

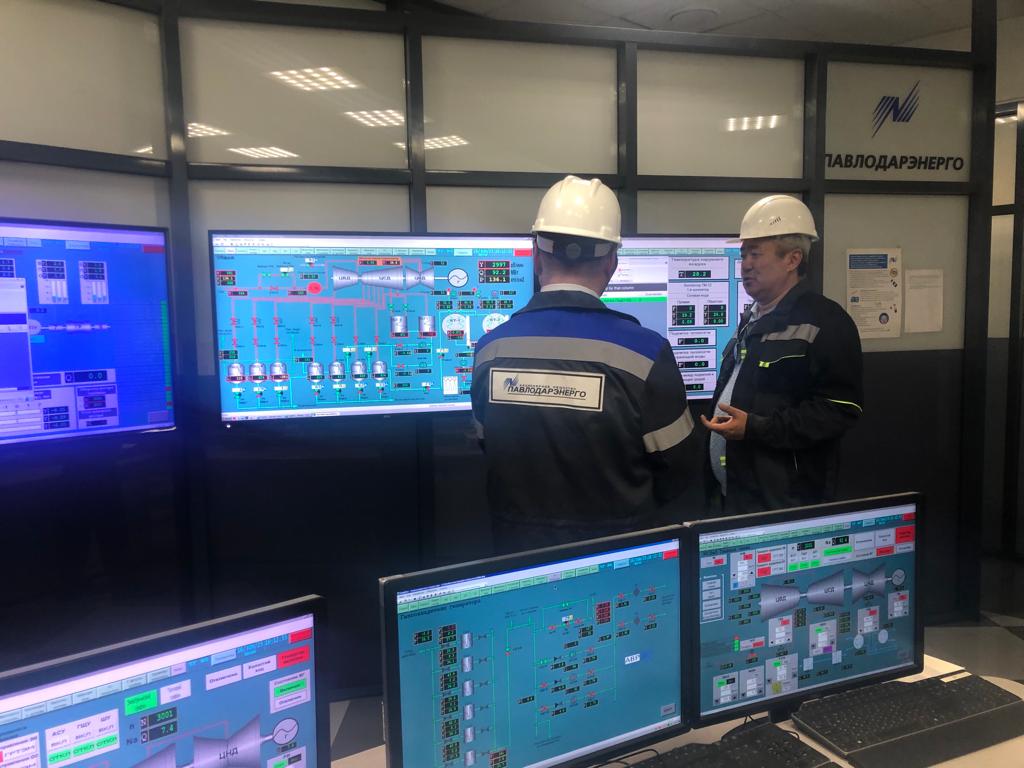

Председатель посетил ТЭЦ-2, ТЭЦ-3 АО «Павлодарэнерго», ТЭЦ-1 филиала акционерного общества «Алюминий Казахстана» - «Электростанция», электростанцию АО «Евроазитская энергетическая корпорация» где ознакомился с текущим состоянием энергетического оборудования, прохождением ремонтной кампании. С руководством энергопредприятий были обсуждены актуальные вопросы прохождения отопительного сезона, в т.ч. аварийных остановов котлов, риски своевременного, качественного проведения ремонтных работв рамках подготовки к предстоящему отопительному сезону.

Руководству АО «Евроазитская энергетическая корпорация» указано на необходимость ускорения работ по капитальному ремонту котла 8Б, который ведется с отставанием, совместно с АО «KEGOC» проанализировать причины авариной ситуации на открытом распределительном устройстве 110 кВ, произошедшей 7 июня т.г. и повысить надежность работы тракта топливоподачи.

На ТЭЦ-2 АО «Павлодарэнерго» в ремонте находятся котел №1 до 1 июля т.г., выполнение составляет 80%, задействовано 32 человека. Ремонт турбины №2 планируется завершить 13 августа т.г. Сроки ремонта котла №3  и турбины№3 не подошли.

На ТЭЦ-3 АО «Павлодарэнерго» по котлу №4 и турбине № 3 проводятся пуско-наладочные операции после завершения капитальных ремонтов. Ремонт котла №2 начнется с 19 июня т.г., котла №6 с 18 августа т.г., турбины №2 с 15 августа т.г. Так же с 1 по 7 июля т.г. планируется внутреннее обследование дымовой трубы с полным остановом ТЭЦ.

Руководству АО «Павлодарэнерго» указано на необходимость сокращения задолженности за уголь перед ТОО «Богатырь Комир», которая составляет 2,5 млрд. тенге.

На ТЭЦ-1 филиала АО «Алюминий Казахстана» - «Электростанция» с отставанием ведется ремонт котла № 7. Затягивается допуск ремонтного персонала на ремонт котла № 8. В связи с не завершившимися конкурсными процедурами не начат с 1 июня ремонт дымовой трубы № 3.

Отмечено, что на ТЭЦ-1 проводятся пуско-наладочные работы на рукавном фильтре компании Redecam, установленном на котле № 6. Это пилотная золоулавливающая установка в угольной энергетике страны. Ввод в эксплуатацию планируется в третьем квартале2023 года. Новое экологическое оборудование обеспечит очистку выбросов в атмосферу твердых частиц на 99,9%, что соответствует европейским стандартами.

Комитетом на постоянной основе проводится мониторинг хода проведения ремонтных работ основного оборудования.
